Civil Engineering
土木事例
令和元年度奈留川排水路POL改修工事

概要
工期 | 2019年11月1日~2021年6月15日 |
---|---|
工事場所 | 北谷町字桑江地内 |
工種 | 道路部、下流部1、2 |
監理技術者コメント
本工事は、大雨時に増水した水が越流するのを防ぐ工事です。 施工中に越流する事があっても現場に水が浸水しないように対策施設を設置していましたが、大雨により対策施設を超えて水が現場内に侵入する事が何度も有り、越流しては清掃・片付け及び対策施設の再設置に追われていました。
現場が米軍基地に隣接しているので施工スペースの確保が難しいことと、既設排水路の切り廻しを行い水を逃がしながら施工を行わなければならなかった事も有り、工事が思うように進まず当初9ヶ月の工期が20ヶ月も掛かりました。
工事期間中は近隣住民の皆様には大変ご迷惑をお掛けしましたが、無事故・無災害で工事を終えられた事に協力会社、近隣の皆様に感謝です。

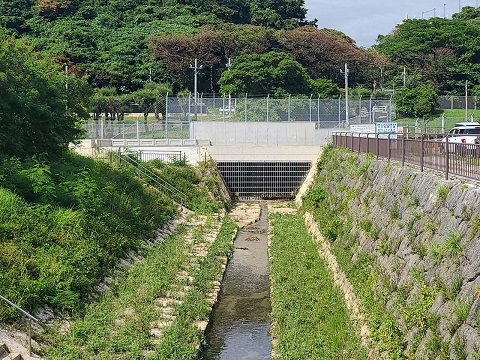

工事進捗(下流部側から)
工事進捗(NO1特殊人孔、BOXカルバート、NO2特殊人孔)
短時間で激しい雨が降ると下流はこんな感じに…。
01
/
03
